1、项目概况
国电电力朝阳热电有限公司2×350MW新建工程位于辽宁省朝阳市经济技术开发区西北部,东南距 大凌河6.0km,东北距十家河0.5km,东侧为东三家子村,西侧为七道泉子村,北侧为朝阳市~朝阳发电厂的铁路,南为朝阳市中心。国电电力朝阳热电有限公司厂址位于朝阳机场北侧,距该机场约9.00km,交通方便。
2、项目现状
国电电力朝阳热电有限公司2台型号为HG-1116/25.4-HM2型锅炉,是哈尔滨锅炉厂有限责任公司 自主开发制造的超临界褐煤锅炉。锅炉为一次中间再热、超临界压力变压运行,采用不带再循环 泵的大气扩容式启动系统的直流锅炉,采用单炉膛、平衡通风、固态排渣、全钢架、全悬吊结构、π型全封闭布置。炉膛断面尺寸为14.6273m宽、14.6273m深,水平烟道深度为5.322m,尾部 前烟道深度为6.05m,尾部后烟道深度为6.82m,水冷壁下集箱标高为6.5m,顶棚管标高为64.8m。
3、改造原因

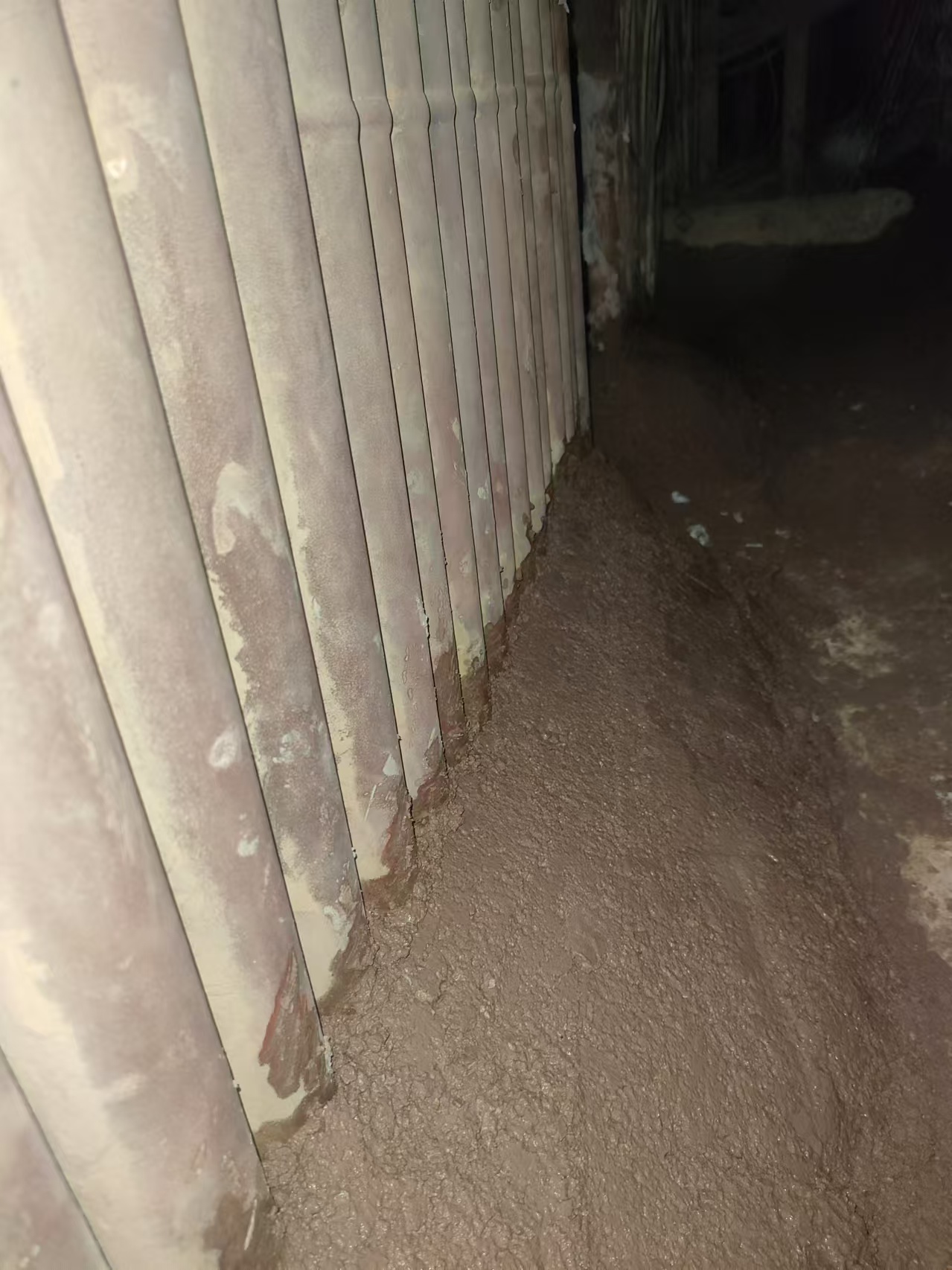

随着机组运行时间的增加,炉顶大罩内部及大罩侧墙四周保温因为保温失效、保温材料包覆已不紧。且经过几次检修后部分地方存在保温材料包覆层数,所用材料不匹配等因素,导致炉墙保温 表面温度过高,增加了系统的散热损失,大机本体有部分区域温度已达100度以上,超过保温要 求标准较多,此次配合机组大修,对保温进行整治,使其符合要求。锅炉炉顶保温采用大罩壳全 焊接密封,上部采用保温及轻型浇注料,因锅炉长时间运行及锅炉不规则的膨胀,目前顶密封 板、梳型板膨胀开焊,顶部保温、轻型浇注料开裂,导汽管、集箱上部保温棉破损脱落,炉顶密 封漏风漏灰情况日趋严重,漏灰点的不断增多,造成烟、灰泄漏严重,锅炉炉顶大罩内积灰已达 300mm以上,不仅严重影响现场文明生产,而且造成锅炉空预器效率降低,已成为困扰我公司安 全生产的一大难题。
4、改造目标
因此需利用机组检修期间对#1炉顶大罩进行柔性密封改造,采用柔性密封加喷涂棉方式,彻底解决炉顶漏风、漏灰、超温现象。
5、工程范围
5.1本项目工程范围:
本采购标的服务范围主要是对#1锅炉炉顶大罩内部区域密封治理及大罩炉墙四周部分部位的超温治理。
5.2本项目工作内容包括:

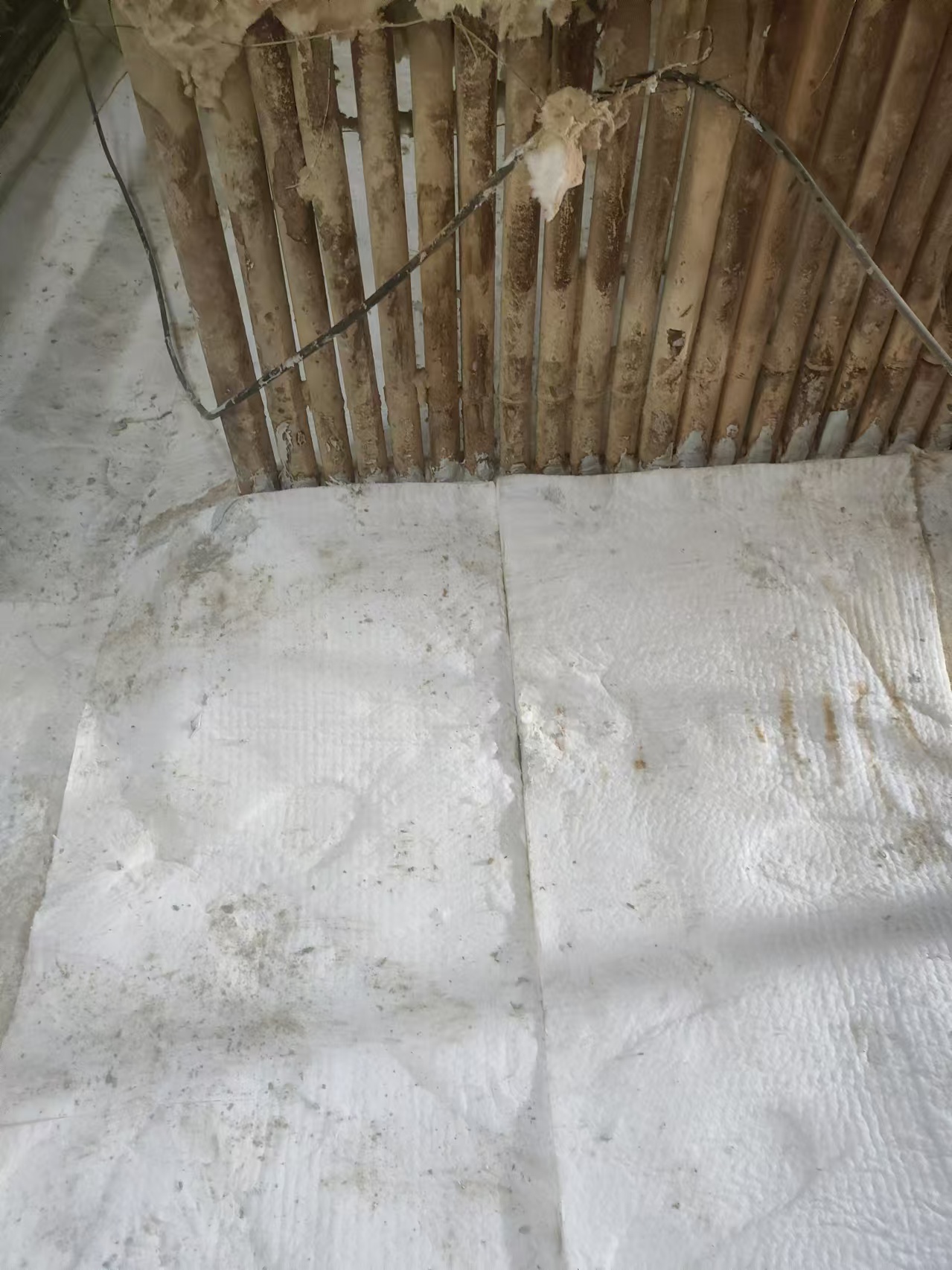

5.2.1锅炉炉顶大罩长度为28m,宽度为16m,高度为7m,大罩炉顶面积大约450㎡。本次施工主要目的是将炉顶密封改造为陶瓷纤维柔性密封,对可能产生泄漏点全部消除,彻底解决炉顶的漏风、漏灰现象,本次施工需修复的柔性密封450㎡。

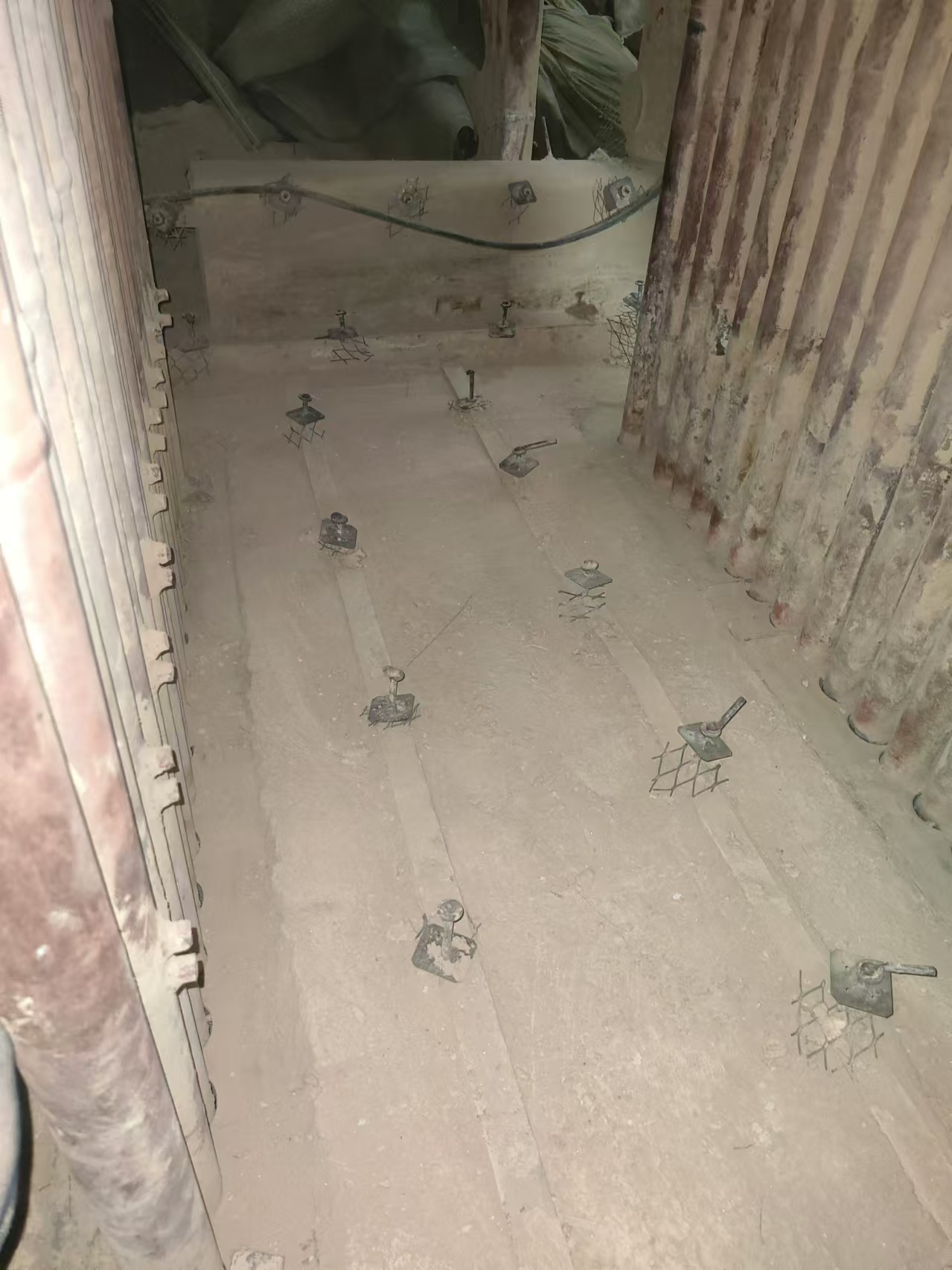

5.2.2柔性密封施工前,要对大罩内积灰及原密封材料进行清理,将联箱、联络管、管接头等部位的积灰全部清理干净,彻底清扫顶棚金属一次密封,全面检查后确定漏点,对开裂的焊缝进行重 新焊接,对焊缝减薄和将要开裂的焊缝进行补焊处理,确保一次密封的整体严密性。锅炉大罩积 灰清理180m³,废旧保温棉约450m³,做到依法依规处置,禁止污染作业现场或违规排放污染环境。

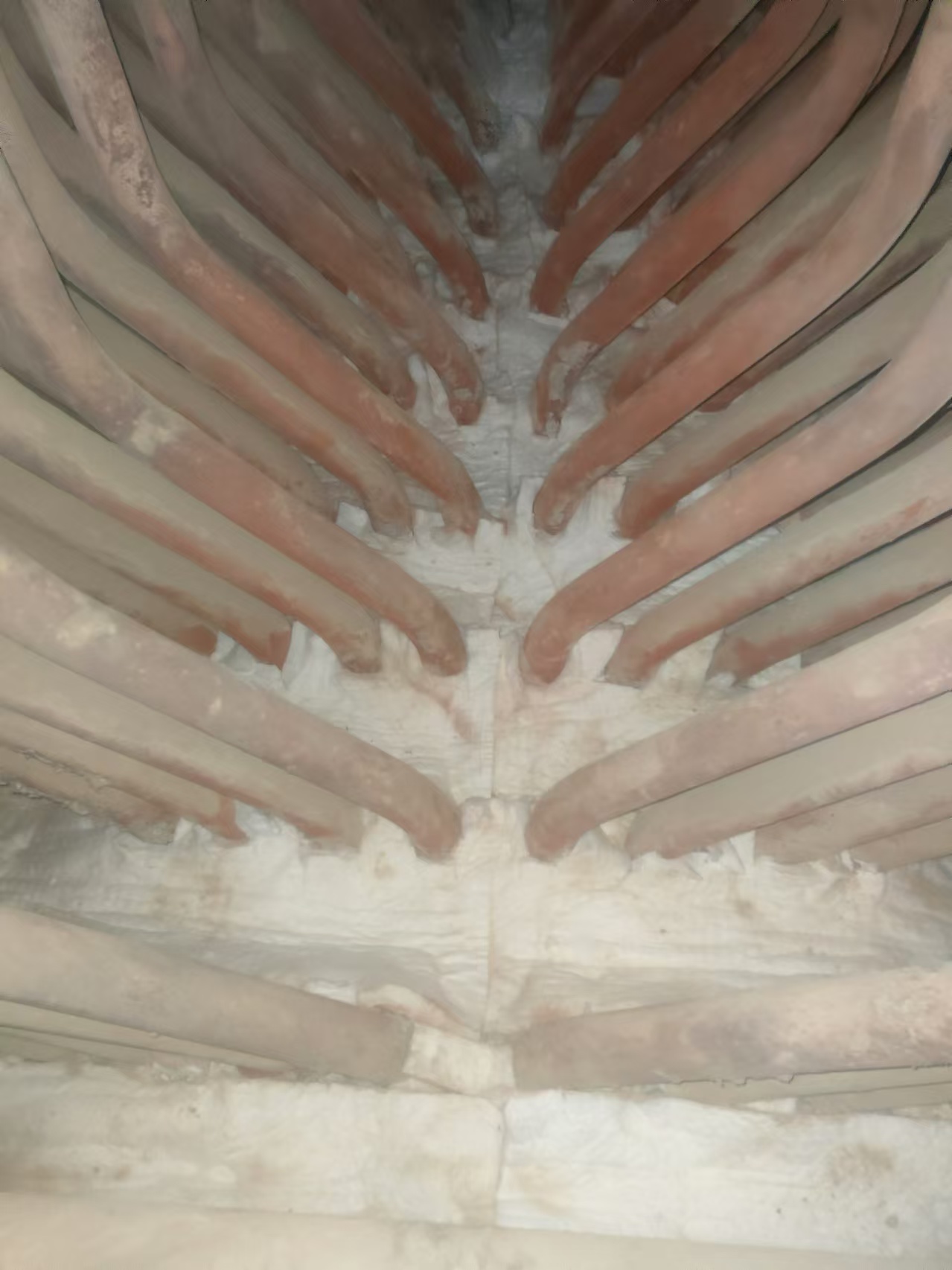

5.2.3柔性密封工作结束后,需对大罩壳内高温过热器、高温再热器、屏式过热器、省煤器等联箱原破损保温层进行拆除并更换,并将旧保温材料清运至厂外,保温不小于2000㎡,保温棉采用硅 酸铝针织毯每层厚度50mm,总层数4层,包含不锈钢网2层。

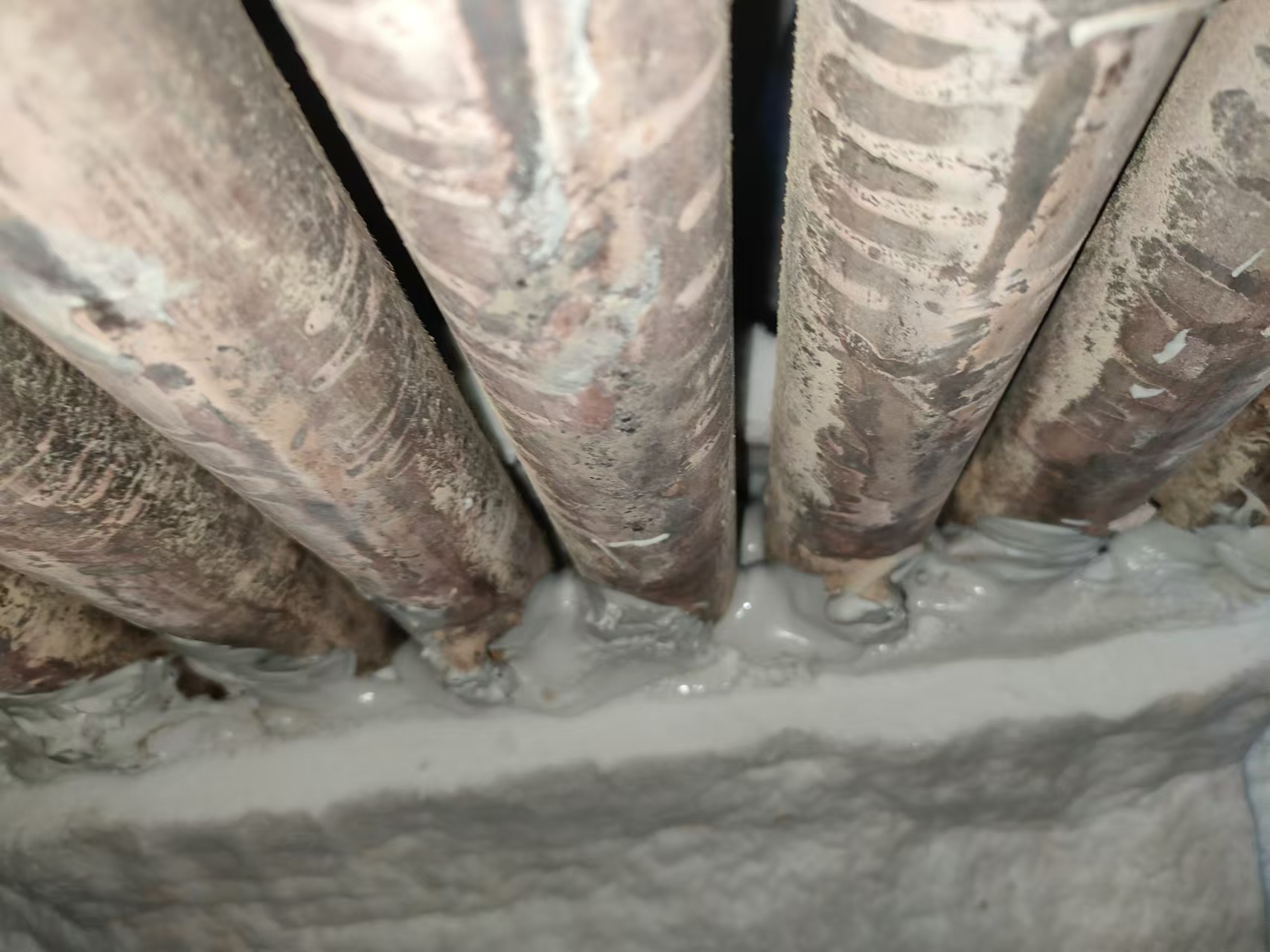

5.2.4炉墙超温部位采用新型炉墙保温结构和保温材料型式,采用硅酸铝纤维毡柔性密封+陶瓷纤维 喷涂料现场喷涂密封方式进行超温治理。

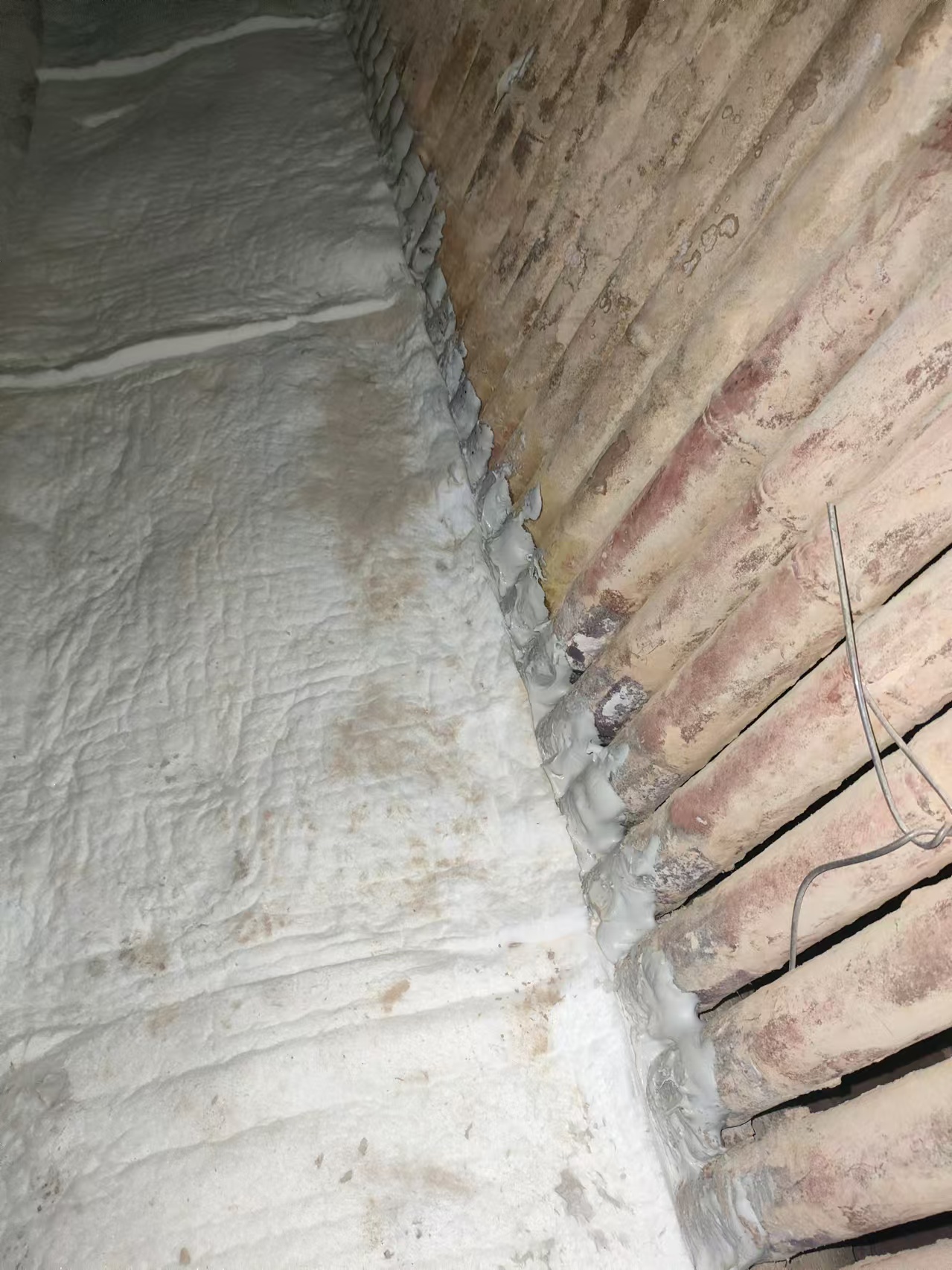

锅炉炉顶大罩顶部采用新型纤维喷涂料保温技术进行修复,重点对大罩壳内穿顶护板的吊杆、管 道、热电偶等密封进行处理,消除炉顶及大罩四周管道穿墙超温,面积约300㎡。
5.2.5本项目涉及的脚手架、现场布置、起吊设备、安全防护、施工材料均由报价人负责,材料包 括但不限于密封材料、钢板、浇注料、柔性密封、保温材料、不锈钢网、编织袋、施工耗材等。
5.2.6本工程承包方式:包工包料。
6、计划工期
本项目的工程期限为自2024年7月25日开始,至2024年11月30日为止。具体实施时间以采购人通知为准。
