1、工程范围
3号锅炉大包密封综合治理包含以下工作内容:
(1)3号锅炉炉顶范围内穿墙部位的密封施工(除屏过前后屏穿顶棚管密封,高过进、出口联箱穿顶棚密封外),包括:前水冷壁与顶棚密封、凝渣管密封、高温进出口再热器穿顶棚密封、后竖井前包墙管穿顶棚密封、低温再热器穿顶棚密封、省煤器出口管穿顶棚密封、低温过热器穿顶棚密封、后竖井中隔墙穿顶棚密封、后竖井后包墙穿墙部位密封、炉顶棚管与两侧墙交接部位等全炉顶的密封。导气管穿墙处漏风漏热整治,共计26根。
(2)大包区域内保温超温点治理,超温部位更换保温棉,预计115立方米,保温棉材料由采购人提供;
(3)大包区域外护板整体更换,预计2870平方米,外护板由采购人提供;
(4)更换带内胆矩形人孔门8个;
(5)更换二次风箱与水冷壁密封,二次风箱密封总长度400米。
2、计划工期
采购人计划年度检修日期为2023年4月1日至25日,以采购人年度检修计划及电网实际批复为准(开工日期根据电网调度批准设备停运时间,有可能进行调整),报价人检修期间承担的检修工作必须在20天内完成,不能影响采购人的检修后整体启动的各项工作。报价人在接到通知后,来厂进行入厂安全教育、工作负责人考试,办理开工等相关手续。
3、工程量清单

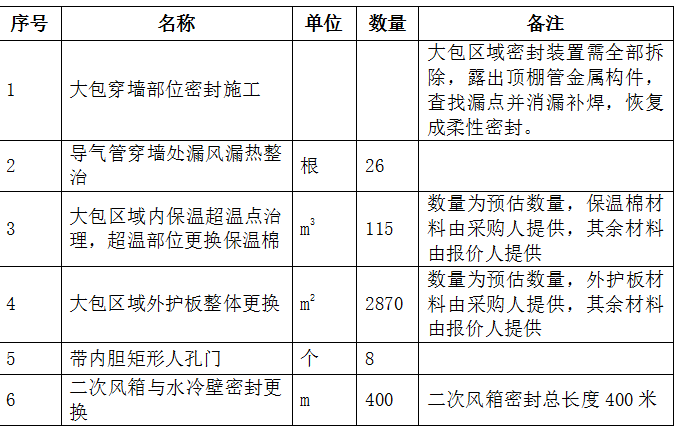

3号锅炉大包密封综合治理承包方式为包工包料,工程量清单如下:
